季度总结会上,测试负责人小陈做了二十分钟的汇报。
她讲了团队引入AI工具的过程,讲了现在的工作方式,讲了工程师们反馈效率提升了很多。PPT做得很好,故事讲得很流畅。
技术VP听完,问了一个问题:
"效率提升了多少?"
小陈愣了一秒,回答:"大概……感觉快了30%左右。"
"怎么算出来的?"
"……大家的感受是这样的。"
汇报就这样结束了。没有追问,也没有认可。
散会之后,小陈找我说:"我知道效果是真实的,但我不知道怎么证明它。"
这个问题,比"如何引入AI工具"难得多,也重要得多。没有可信的度量,转型的价值就停留在"感觉上",无法获得持续的资源投入,也无法发现转型中真正有效和无效的部分。

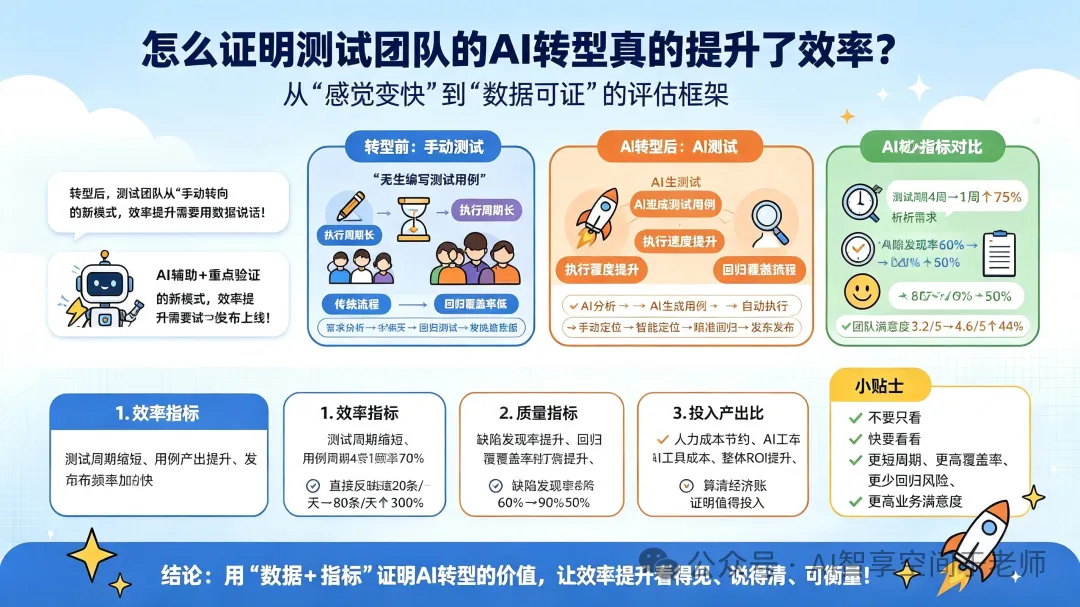

这篇文章,是对这个问题的认真回答。
在讲什么指标之前,必须先说一件很多团队忽略的事——你需要一份AI引入之前的基线数据。
没有基线,就没有对比。没有对比,效率提升就是一句无法证伪的话。
问题是:大多数团队开始收集基线数据的时间,是AI工具已经引入之后。那时候"引入之前的状态"已经无法还原,只能靠回忆和估算——这让数据的可信度大打折扣。
如果你的团队还没有引入AI工具,现在是开始收集基线数据的最好时机。
如果你的团队已经完成引入,也不是毫无办法——可以通过以下途径重建近似基线:
这些数据不完美,但比"感觉上快了30%"要可信得多。
用例产出效率 = 单位人天产出的有效测试用例数
注意两个关键词:单位人天(排除团队规模变化的干扰)和有效(不是生成了多少,是最终通过审核入库的多少)。
为什么要强调"有效"?
如果AI能一小时生成500条用例,但其中80%因为和业务逻辑对不上而被废弃,实际入库只有100条——那这个效率数据是误导性的。度量"有效用例产出效率",倒逼你同时关注用例的质量,不只是数量。
# 用例产出效率的数据收集逻辑(伪代码)
def calculate_case_production_efficiency(period_start, period_end):
# 从用例管理系统拉取数据
cases_created = db.query("""
SELECT
creator_id,
created_date,
case_id,
review_status, -- 'approved' / 'rejected' / 'pending'
creation_method -- 'manual' / 'ai_generated' / 'ai_assisted'
FROM test_cases
WHERE created_date BETWEEN :start AND :end
""", start=period_start, end=period_end)
# 从工时记录拉取用例设计投入的人天
effort_days = db.query("""
SELECT SUM(hours) / 8.0 AS person_days
FROM work_logs
WHERE task_type = 'case_design'
AND date BETWEEN :start AND :end
""", start=period_start, end=period_end)
approved_cases = [c for c in cases_created if c.review_status == 'approved']
return {
"total_created": len(cases_created),
"approved_count": len(approved_cases),
"approval_rate": len(approved_cases) / len(cases_created),
"person_days_invested": effort_days,
"efficiency": len(approved_cases) / effort_days, # 每人天有效用例数
"ai_assisted_ratio": len([c for c in approved_cases
if 'ai' in c.creation_method]) / len(approved_cases)
}阶段 | 典型效率区间 | 说明 |
|---|---|---|
纯手工阶段 | 8–15条/人天 | 含用例评审和修改时间 |
AI辅助初期(前3个月) | 10–18条/人天 | 审核成本高,提升有限 |
AI辅助成熟期(6个月后) | 20–35条/人天 | 模板稳定,审核效率提升 |
重要提示:效率提升但审核通过率下降,是一个危险信号——说明在追求速度的过程中牺牲了质量。这两个数字必须同时看。
这个维度度量的,是测试介入时机的变化——缺陷有没有更多地在需求和设计阶段被发现,而不是等到测试执行阶段甚至上线之后。
一个在需求评审阶段被发现的缺陷,修复成本约等于一次文档修改;同样的缺陷,在测试阶段才发现,需要开发返工、重新测试、再次部署,成本高出约10倍;如果到了生产环境,还要加上用户影响和紧急响应的成本。
AI工具让测试工程师有了更多时间参与需求阶段,这个时间投资的收益,体现在缺陷分布的变化上。
需求阶段缺陷占比 = 需求/设计评审阶段发现的缺陷数 / 全阶段总缺陷数
测试阶段缺陷占比 = 测试执行阶段发现的缺陷数 / 全阶段总缺陷数
线上缺陷占比 = 生产环境发现的缺陷数 / 全阶段总缺陷数
前移比例 = (当期需求阶段占比 - 基线需求阶段占比) / 基线需求阶段占比这个数据的关键,是在缺陷系统里明确记录"缺陷发现阶段"字段。很多团队的缺陷系统没有这个字段——补上它,是实现这个度量的前提。
Jira自定义字段配置:
字段名:发现阶段(Found Stage)
字段类型:单选
选项:
- 需求评审(Requirements Review)
- 设计评审(Design Review)
- 开发自测(Dev Self-Test)
- 功能测试(Functional Testing)
- 回归测试(Regression Testing)
- 预发验证(Staging Verification)
- 生产监控(Production Monitoring)
- 用户反馈(User Feedback)引入AI工具前(基线):
需求/设计阶段 ████░░░░░░░░░░░░ 15%
测试执行阶段 ████████████░░░░ 65%
生产环境 ████░░░░░░░░░░░░ 20%
引入AI工具6个月后:
需求/设计阶段 ████████░░░░░░░░ 32%(+113%)
测试执行阶段 ████████████░░░░ 58%(-11%)
生产环境 ████░░░░░░░░░░░░ 10%(-50%)生产环境缺陷从20%降到10%——这是这个指标体系里最直接体现业务价值的变化。它可以换算成真实的损失减少:如果每个生产缺陷平均影响N个用户、平均修复成本是X元,那这个变化的业务价值可以被量化。
这是向管理层和业务方讲清楚效率提升价值的最有力语言。
回归周期 = 从功能测试完成到回归测试完成并给出上线决策的时间
这个定义刻意排除了开发时间和修复时间,只计算测试团队的执行时间——这样才能真实反映测试团队自身效率的变化。
纯看用例执行速度(比如"每小时执行多少条用例")容易被误导——AI工具可以让执行速度大幅提升,但如果同时增加了大量误报处理时间,净回归周期未必缩短。
回归周期是端到端的度量,包含了:用例执行时间 + 结果分析时间 + 误报核实时间 + 报告生成时间。它是一个诚实的指标,藏不住效率转型中的代价。
def calculate_regression_cycle(sprint_id):
# 关键时间节点
events = db.query("""
SELECT event_type, event_timestamp
FROM sprint_events
WHERE sprint_id = :id
AND event_type IN (
'functional_test_complete', -- 功能测试完成
'regression_start', -- 回归开始
'false_positive_review', -- 误报核实(每次)
'regression_complete', -- 回归完成
'go_nogo_decision' -- 上线决策
)
ORDER BY event_timestamp
""", id=sprint_id)
# 计算各阶段耗时
regression_duration = (
events['regression_complete'] - events['regression_start']
).total_seconds() / 3600 # 转换为小时
false_positive_time = sum([
(e['end'] - e['start']).total_seconds() / 3600
for e in events if e['event_type'] == 'false_positive_review'
])
return {
"total_regression_hours": regression_duration,
"false_positive_review_hours": false_positive_time,
"false_positive_ratio": false_positive_time / regression_duration,
"net_execution_hours": regression_duration - false_positive_time
}AI工具引入后,有些团队出现了这样的数据:
执行时间:从12小时 → 4小时(缩短67%)✓
误报处理时间:从1小时 → 5小时(增加400%)⚠
总回归周期:从13小时 → 9小时(缩短31%)△执行速度大幅提升,但误报激增抵消了大部分收益。这个数据说明:Agent的误报率还没有调到足够低,需要继续优化告警过滤策略,而不是庆祝"效率提升了31%"。
如果只看执行时间,会得出过于乐观的结论;如果同时看误报处理时间,才能发现真正的瓶颈在哪里。

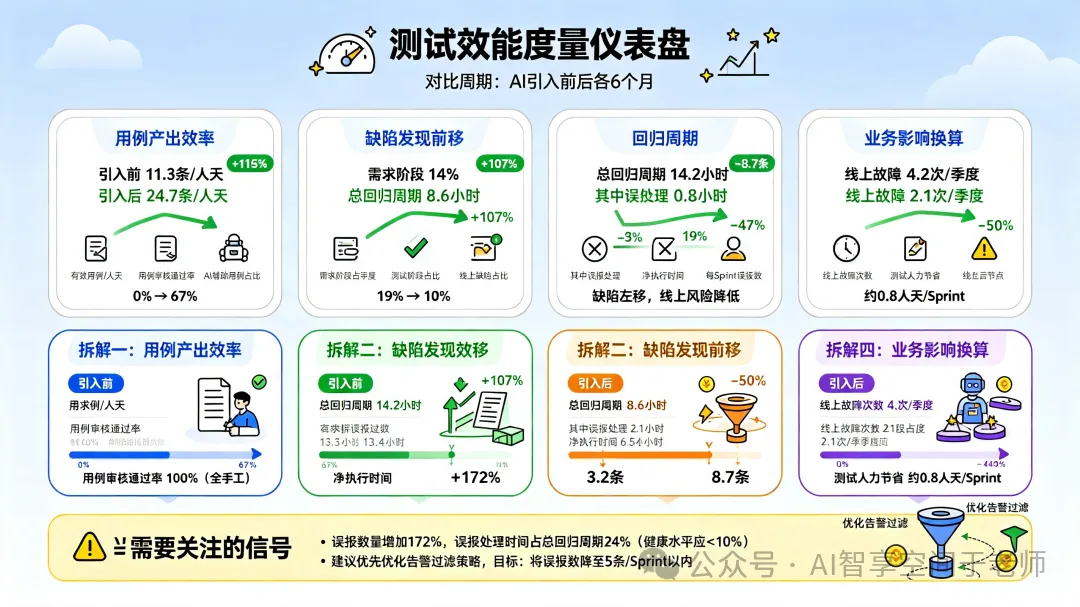

把三个维度整合起来,形成一张完整的效能度量仪表盘:

这张仪表盘有几个设计原则值得注意:
同时展示正向数据和负向数据。误报增加是真实存在的代价,不能只报好消息。同时展示,才能让管理层和团队对转型的真实状态有完整认知。
用"需要关注的信号"主动标出问题。不要让数据只是数据,要让数据指向行动。误报172%的增长,应该在报告里明确标注,并附上改进方向。
换算业务影响。"线上故障次数减少50%"比"测试效率提升39%"更容易被业务方理解和认可。把测试指标翻译成业务指标,是度量体系的最后一公里。
一个错误做法是:在汇报季度之前临时统计数据,做出来一张对比表。
这种做法的问题不是数据造假,而是数据偶发。一个季度的数据,可能因为业务特殊性(大促、重大版本)产生失真,无法代表真实的效率水平。
有效的度量需要持续收集、月度复盘:
每个Sprint结束时,用例产出效率和回归周期数据自动写入度量系统;每月,缺陷发现阶段的分布数据被汇总和分析;每季度,三个维度的综合对比报告生成。
这样,数据是持续积累的,趋势是真实可见的,异常是能够被及时发现的。
持续度量还有一个额外的价值:它能告诉你效率提升在什么时候停止了。很多团队发现,AI工具引入后的前三个月效率提升显著,之后进入平台期——没有持续度量,就发现不了这个停滞,也就不会去思考"平台期之后,怎么继续提升"。
小陈问我"怎么证明效果是真实的",这个问题本身没有问题。
但我想在最后补充一件事:度量体系建立起来之后,最有价值的不是那张证明转型成功的对比表,而是那张显示"误报增加172%"的警告。
能够诚实地面对自己转型中的问题,并用数据驱动下一步的改进,这才是度量体系真正应该做到的事。
如果你的度量只是用来在汇报里说"效率提升了X%",那它的价值是有限的。如果你的度量能够告诉你"这里还没有优化好,这是下一步的重点",那它才是真正有用的工具。
证明有效,是度量的起点。找到下一步,才是度量的终点。
