机房动环监控标准化建设:从设备选型、组网到验收全流程规范

摘要:机房动环监控系统是数据中心、通信机房、电力机房、政企弱电机房安全运行的核心保障系统,其建设质量直接关系机房基础设施稳定性、设备运行安全与运维合规性。当前大量中小机房存在设备选型杂乱、组网不规范、施工随意、验收无标准、隐患整改不到位等问题,导致系统长期不稳定、运维困难、年检扣分。本文依据机房动环建设行业规范,从行业标准依据、POE传感设备选型、组网架构、施工布线、测试验收、问题整改六大维度,梳理一套完整、可落地、可过审的机房动环监控标准化建设全流程体系,为新建、改造、扩建机房项目提供标准化建设依据。
关键词:机房动环监控;标准化建设;POE传感器;组网规范;施工标准;验收规范;整改方案
机房动环监控系统涵盖温湿度监测、漏水检测、门禁、空调联动、市电监测、烟感、防雷、网络状态监测等子系统,是机房“无人值守、可视化管理、风险预控”的基础支撑。很多改造项目只注重“能看数据、能告警”,忽略标准化选型、规范化组网、合规化施工、制度化验收,导致项目短期可用、长期频发故障,无法通过年度巡检与合规审计。
标准化动环建设的核心目标:设备统一、组网稳定、施工合规、数据可信、运维可控、验收达标。本文形成一套从前期设计、中期施工、后期验收的完整标准化落地流程。
机房动环建设不能凭经验施工,必须严格遵循国家及行业规范标准,作为选型、施工、验收的硬性依据。
核心参考标准:
1. 《电子信息系统机房设计规范》(GB 50174)
2. 《电子信息系统机房施工及验收规范》(GB 50343)
3. 《通信机房动力环境集中监控系统技术规范》(YD/T 5027)
4. 《数据中心基础设施施工及验收标准》(GB 51314)
5. 网络工程综合布线标准 TIA/EIA-568、GB/T 50311
依据上述标准,机房动环系统必须满足:环境参数实时连续监测、异常告警闭环、系统7×24小时稳定运行、布线规范、设备工业级防护、数据可追溯、系统可运维。
设备选型不标准,是后期稳定性差、验收不通过的首要原因。针对机房主流POE传感设备(温湿度、水浸、烟感等)制定统一选型标准。
1. 必须选用工业级硬件,工作温度0℃~60℃,适应机房全年恒温波动、设备发热环境。
2. 支持标准802.3af POE供电,兼容主流工业交换机,杜绝非标POE私协议设备。
3. 具备硬件级看门狗、断电重启、网络死锁自恢复机制,满足7×24长期挂网。
4. 金属屏蔽外壳,抗电磁干扰,适配机房强网络、强电磁设备密集场景。
1. 支持本地闪存存储、离线缓存、断点续传,杜绝断网数据丢失,满足审计合规。
2. 支持静态IP、MAC绑定、标准Modbus TCP/MQTT协议,适配各类动环平台对接。
3. 具备数据滤波、防抖、滞回防误报机制,保证机房环境数据平滑真实。
4. 支持设备在线状态监测、故障自检、异常日志留存,便于运维排查。
机房温湿度传感器精度必须满足:温度±0.3℃、湿度±3%RH,采样周期可控,支持自定义上报间隔,满足机房精细化监测要求。
组网架构决定系统长期稳定性,标准化组网杜绝随意组网、乱接乱挂。

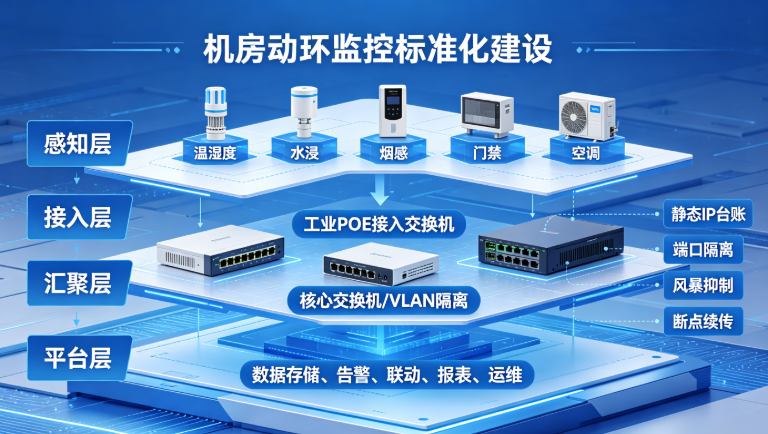

统一采用感知层—接入层—汇聚层—平台层四层标准架构,禁止扁平化乱组网。
感知层:POE温湿度、水浸、烟感、门禁等前端传感设备;
接入层:工业POE接入交换机,就近区域汇聚前端点位;
汇聚层:核心交换机,负责全网数据转发与VLAN隔离;
平台层:动环监控平台,实现数据存储、告警、联动、报表、运维管理。
1. 动环监控网络与机房业务网络逻辑隔离,独立VLAN、独立网段。
2. 多区域机房按分区划分VLAN,实现故障域隔离,局部故障不扩散全网。
3. 所有传感设备统一静态IP,建立IP-MAC点位台账,杜绝DHCP地址漂移。
1. 接入交换机统一关闭EEE绿色节能、端口休眠、智能降速;
2. 端口强制100M全双工,开启广播风暴抑制、端口隔离;
3. POE端口强制供电模式,预留30%以上功率余量;
4. 开启链路保活、防僵死连接,保证长期在线稳定。
1. 统一心跳周期25~30s,超时判定90s,错峰上报避免拥堵;
2. 机房稳态环境采样周期30~60s,兼顾精度与网络负载;
3. 开启断点续传、本地缓存,保障数据完整连续。
施工不规范是后期80%隐性故障的根源,严格执行机房综合布线国标。
机房弱电监测线路统一采用六类屏蔽网线,抗干扰、防辐射、防耦合串扰,适配机房电磁复杂环境。
1. 弱电传感网线与强电电源线分槽、分管、分桥架敷设;
2. 平行间距≥30cm,交叉必须垂直交叉;
3. 严禁强弱电同管、同槽、近距离长距离并行。
1. 屏蔽网线全程屏蔽连续,水晶头、屏蔽护套压接紧实;
2. 网线屏蔽层单端接地(交换机端),禁止双端接地;
3. 交换机外壳独立接地,接地电阻≤4Ω。
1. 线路横平竖直、绑扎整齐、无拉扯、无挤压、无裸露;
2. 所有点位、端口、链路贴标签标识,对应台账清晰;
3. 多余线材收纳规整,杜绝杂乱走线、飞线跨接。
1. 传感器避开热源、风口、配电柜、强辐射设备;
2. 安装高度统一、位置规范,数据采集具备代表性;
3. 设备悬空绝缘安装,避免金属壳体电位差干扰。
施工完成后必须执行全项目测试验收,达标后方可交付,杜绝带病交付。
测试全网延时、丢包率、抖动,72小时拷机在线率≥99.95%;无广播风暴、无端口闪断。
验证断网缓存、断点续传、离线数据留存,数据曲线连续无空洞,报表可自动生成、可追溯。
模拟温湿度超标、漏水异常,验证弹窗、短信、微信、现场声光告警正常;空调、除湿设备联动逻辑准确、无对冲、无频繁启停。
单台设备断网、断电测试,验证单点故障不影响全网,实现故障域隔离。
交付拓扑图、点位图、IP台账、设备清单、测试报告、操作手册、参数配置表,资料齐全可归档。
汇总机房验收高频扣分问题,给出标准化整改措施,快速闭环验收问题。
问题原因:无本地缓存、网络波动、无断点续传。
整改方案:更换带本地存储设备,开启断点续传功能,优化网络VLAN隔离,保障数据连续完整。
问题原因:交换机节能未关闭、POE功率不足、布线干扰、IP漂移。
整改方案:关闭端口节能,优化POE功率余量,更换屏蔽网线,固化静态IP,清理网络广播风暴。
问题原因:设备精度不足、安装位置不合理、无数据滤波。
整改方案:更换高精度工业传感器,调整安装点位,开启设备防抖滤波与平台滞回策略。
问题原因:施工未按国标分区布线,强弱电同槽。
整改方案:重新梳理桥架,强弱电物理隔离,补做屏蔽接地,规整线路标签。
整改方案:补全拓扑图、点位分布图、IP-MAC台账、验收测试报告,建立完整运维档案。
机房动环监控系统想要长期稳定、顺利验收、合规运维,必须摒弃随意化建设思路,严格遵循行业国标规范,从设备选型、组网架构、分区隔离、布线施工、参数配置、测试验收、问题整改全流程标准化落地。
标准化建设的核心价值:统一设备标准杜绝兼容性问题、统一组网标准杜绝网络冲突、统一施工标准杜绝隐性故障、统一验收标准保障合规达标,最终实现机房动环系统7×24小时高可靠、无人值守、可审计、可追溯的安全运行目标。
你项目验收遇到最多的是施工布线不达标,还是数据不连续、设备不稳定问题?欢迎交流整改经验。
