2026年7月6日,半导体领域权威研究机构SemiAnalysis发布报告称,英伟达专为2027年Rubin Ultra芯片设计的下一代机架级架构Kyber系列,因核心电路板制造遭遇严重技术瓶颈,已被迫推迟超过12个月,预计至2028年才能面世。

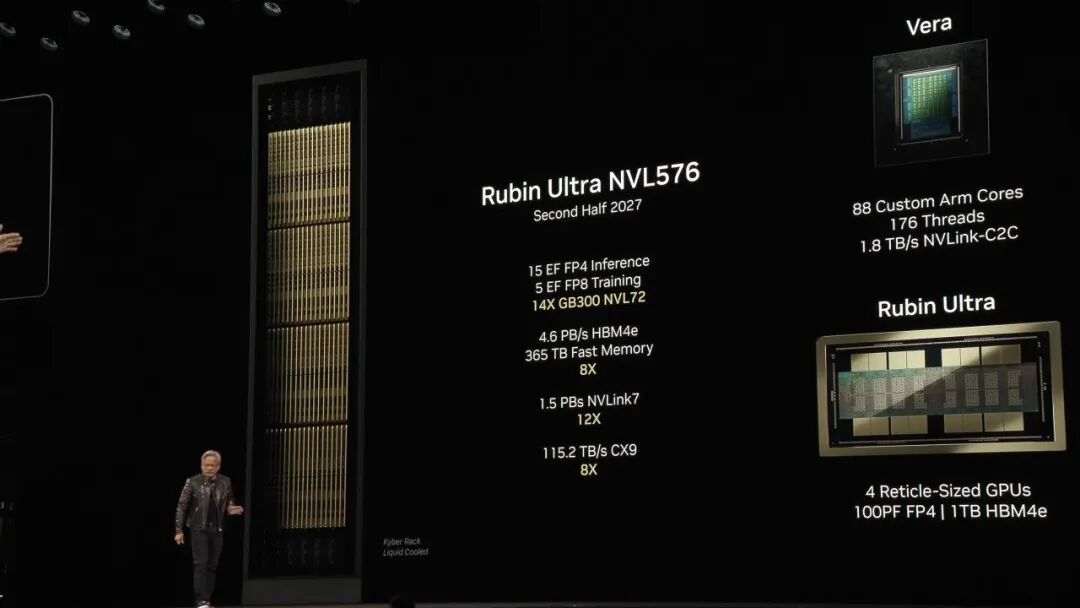

作为黄仁勋在GTC 2026上亲自展示的“杀手锏”,Kyber系统原计划通过革命性的空间重构,在单一机架内集成144块顶尖GPU,使其作为一台巨型算力单元协同工作。然而,这一雄心勃勃的激进路线图如今正撞上物理世界与制造工程的硬墙。
据媒体消息,阻碍Kyber落地的直接技术瓶颈是一块被称为“正交中板(Orthogonal Midplane)”的超高层印刷电路板。为了干掉机柜内部数以万计的复杂铜缆、实现极致的信号传输效率,英伟达将算力板旋转90度垂直插入机架,但这导致该中板的压合层数达到了惊人的78层,线宽与线距被逼至25μm的材料学极限。在超高频SerDes信号传输下,任何微米级的气泡或物理形变都会导致整块主板报废,量产良率在短期内根本无法攻克。
为了挽回局面,英伟达曾试图推出将两台现有机柜背靠背硬连的过渡方案(NVL72x2),但在过去一个月中遭到了微软、亚马逊、谷歌等云服务巨头(CSP)的集体强烈抵制。大厂普遍认为该折中设计在数据中心运维、散热以及功耗(单柜预计达600kW)上面临高昂的隐性成本,不符合AI投资进入“算账期”后的ROI(投资回报率)诉求。目前,英伟达已彻底取消该备用方案。
受此事件影响,原本预期在2027年爆发的高端PCB与先进材料(如M9级覆铜板)供应链遭遇重创,多家具备相关业务的亚洲供应链厂商股价在今日开盘后出现重挫。
不过,研究机构普遍强调,这仅是机架工程维度的困局。英伟达当前基于Blackwell和标准Rubin架构的系统生产依然强劲,预计今年秋季将如期向八大云合作伙伴出货,但这一长达一年的高端真空期,无疑给追赶中的AMD公司的Helios系统、谷歌自研的TPU 8t等对手,留出了极为宝贵的非线性超车窗口。
说到这里,如果您站在深度学习工程、大模型通信拓扑以及数据中心架构的专业视角来看,Kyber的延期不仅仅是一次供应链危机,它更宣告了AI基础设施层一个时代的结束。
在传统的以太网或InfiniBand网络中,GPU之间的通信存在极高的协议栈延迟。而英伟达的护城河在于NVLink,它能让多块GPU直接共享内存,形成一个统一的算力池。
过去三年,大模型软件层遵循着严苛的Scaling Law,要求算力每几个月就翻倍。英伟达为了迎合这种非理性的繁荣,将原本两到三年的硬件研发周期强行压缩至“一年一代”。
在技术路线图完备时,英伟达凭借CUDA生态和完美的硬件迭代速度让对手绝望,但Kyber的延期打破了这种非线性碾压:
